Проектирование переходов инженерных сетей через железнодорожные пути
Проектирование переходов инженерных сетей через железнодорожные пути
15 июня 2026
Разрабатываем проектную документацию на пересечение железнодорожных путей инженерными коммуникациями закрытыми способами с последующим согласованием в ОАО «РЖД».
Проектирование инженерных сетей под железной дорогой
Разработка проекта пересечения железной дороги требуется практически для любых инженерных коммуникаций, трасса которых проходит через пути общего или необщего пользования. При этом каждый тип сети имеет свои особенности проектирования, требования к глубине заложения, конструкции защитного футляра и технологии производства работ. Наши специалисты разрабатывают проекты пересечения железнодорожной инфраструктуры с учетом действующих требований ОАО «РЖД», инженерно-геологических условий участка и характеристик проектируемой коммуникации.
Проектируем пересечения для следующих инженерных сетей
Газопровода высокого, среднего и низкого давления;
Сети водоснабжения;
Хозяйственно-бытовая и ливневая канализация;
Тепловые сети и теплотрассы;
Кабельные линии связи;
Кабельные линии электроснабжения;
Нефтепроводы и нефтепродуктопроводы;;
Технологические трубопроводы промышленных предприятий;
Сети производственного водоснабжения;
Дренажные и водоотводные системы;
Футляры для перспективной прокладки инженерных коммуникаций.
Разрабатываем проекты для следующих методов пересечения железной дороги
Горизонтально-направленное бурение (ГНБ);
Горизонтальное шнековое бурение (ГШБ);
Горизонтальный прокол (ГНП);
Продавливание стальных футляров;
Микротоннелирование;
Комбинированные методы закрытого перехода.
Исходные данные и проектные решения при пересечении железной дороги
При разработке проектной документации и принятии проектных решений необходимо выполнить следующие мероприятия:
Топографическую съемку участка
Получить геологический поперечный профиль перехода
Провести инженерно-геологическое обследование земляного полотна железной дороги
Геотехнический прогноз (оценка влияния) – зона влияния и зона интенсивных деформаций
Собрать информацию о существующих коммуникациях (инструментальная проверка)
На основании этих данных определяется:
Способ бестраншейного пересечения
Необходимость установки страховочных рельсовых пакетов (длина, схема и способ доставки)
Точное место пересечения железнодорожного пути инженерными коммуникациями (совместно с руководителями структурных подразделений РЖД)
Выбор места пересечения железнодорожного пути
Место пересечения железнодорожного пути определяется проектной организацией совместно с представителями структурных подразделений железной дороги и утверждается в установленном порядке. Требования к месту пересечения:
Под прямым углом (90°)
Не менее 20 метров от ближайшего крайнего стыка стрелочных переводов
Не менее 10 метров от опор контактной сети, линий электроснабжения, прожекторных мачт освещения, мест присоединения тягового тока к рельсам
30 метров от искусственных сооружений
Акт выбора места пересечения оформляется с привязкой к километражу и пикетажу железнодорожного пути. Координаты точки пересечения фиксируются с точностью, предусмотренной требованиями железной дороги, после чего документ направляется на согласование заместителю главного инженера железной дороги по территориальному управлению.
Согласование проекта в ОАО «РЖД»
Требования к составу проектной документации указываются в технических условиях, которые выдаются заказчику. Строительство перехода через железнодорожные пути выполняется только после разработки и согласования проектной документации.
Состав работ по разработке проектной документации
Разработка проектной документации на пересечение железнодорожных путей инженерными коммуникациями включает следующие работы:
Определение места пересечения железнодорожного пути в составе комиссии с представителями структурных подразделений железной дороги
Разработка проектной документации, включая пояснительную записку, проект полосы отвода, технологические и конструктивные решения линейного объекта, раздел по искусственным сооружениям и проект организации строительства.
Получение заключения АО «Росжелдорпроект» о перспективном развитии железнодорожной инфраструктуры ОАО «РЖД» в месте производства работ
Согласование проектной документации с ОАО «РЖД»
Для начала выполнения работ от заказчика необходимо получить: Проект строительства инженерных сетей, технические условия (ТУ) от РЖД. Если ТУ ещё не получены — помогаем определить порядок дальнейших действий
Особенности проектирования пересечения Ж/Д пути инженерными коммуникациями
При пересечении железнодорожных путей проект должен учитывать не только саму инженерную сеть, но и требования железной дороги:
границы полосы отвода;
существующие кабельные линии;
водоотводные сооружения;
состояние земляного полотна;
охранные зоны;
перспективное развитие железнодорожной инфраструктуры;
обеспечение безопасности движения поездов, в том числе установка страховочных рельсовых пакетов;
требования к размещению рабочих и приёмных котлованов;
необходимость технического надзора РЖД.
Проект пересечения железной дороги бестраншейным способом — это не просто схема перехода коммуникации через путь. Он включает инженерные изыскания, геотехнические расчеты, выбор технологии производства работ, определение необходимости установки страховочных рельсовых пакетов и подготовку документации для согласования в ОАО «РЖД».

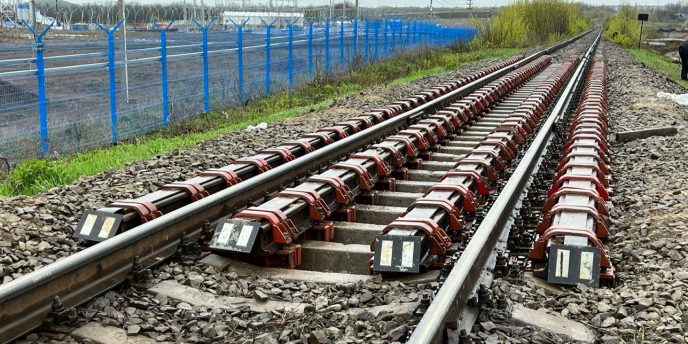

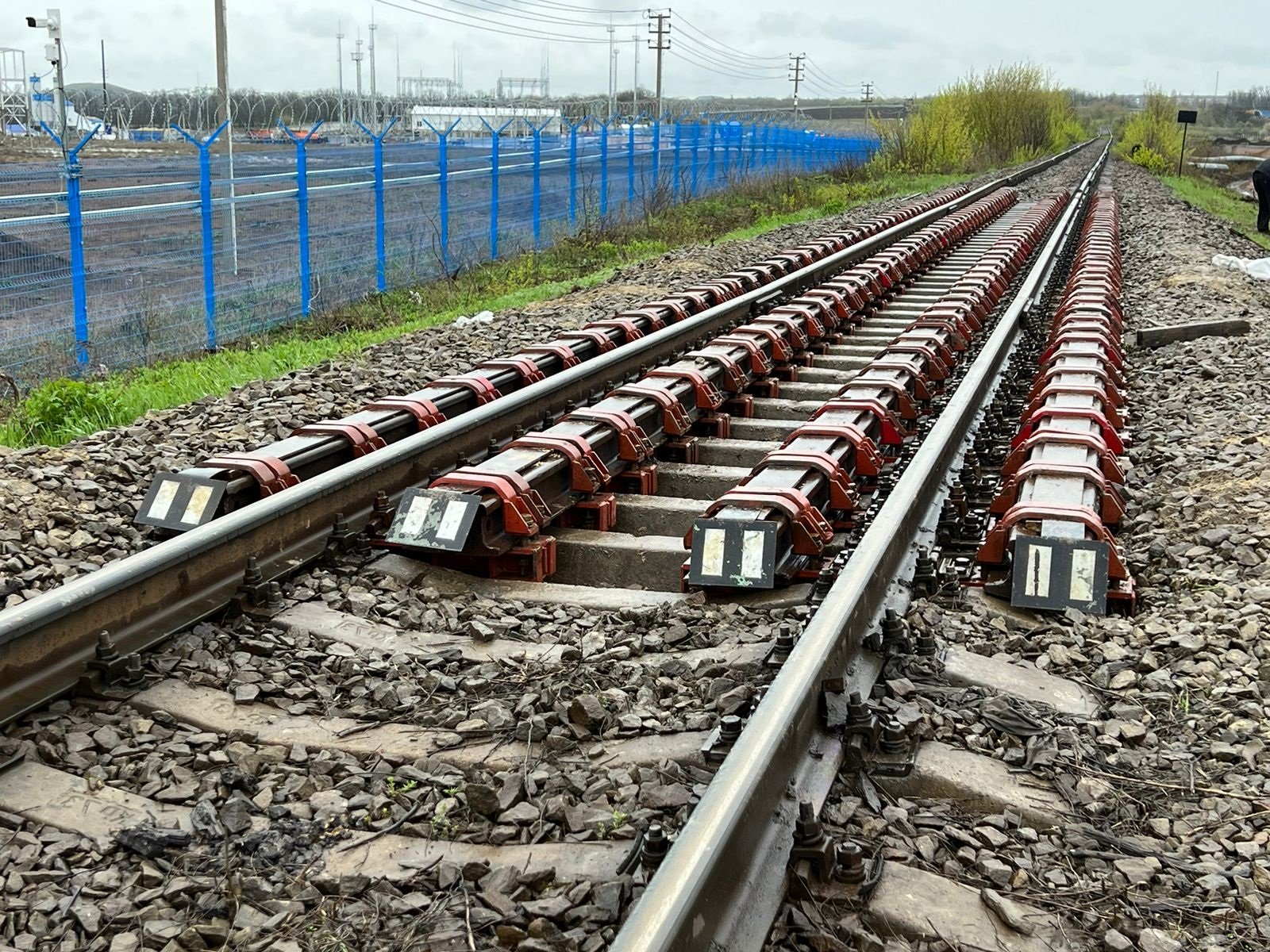

Страховочные рельсовые пакеты
Необходимость установки страховочных рельсовых пакетов определяется на основании инженерно-геологических изысканий и геотехнического прогноза. В рамках проектирования выполняется расчет зоны влияния работ на железнодорожный путь, после чего определяется необходимость применения страховочных пакетов, их длина, количество и схема монтажа.
Желдорспецпроект выполняет комплекс работ, как по разработке проектной документации, так и установку страховочных пакетов, в том числе согласование с ОАО «РЖД».
О нас
ООО «Желдорспецпроект» – железнодорожная проектно-строительная компания, специализирующаяся на работах в полосе отвода Ж/Д. С 2017 года разрабатываем проекты пересечения железнодорожных путей инженерными коммуникациями, сопровождаем согласование документации в ОАО «РЖД», а также выполняем монтаж и демонтаж страховочных рельсовых пакетов на объектах по всей территории России.
